Önce hakkını verelim: Excel neden bu kadar yaygın?
Excel esnektir, herkes biraz bilir, ek maliyeti yoktur ve tam istediğiniz tabloyu kurmanıza izin verir. Tek kişinin yürüttüğü, tek projeli, ortağı olmayan bir firmada iyi tutulmuş bir Excel dosyası işi rahatça görebilir. Bu yüzden soru "Excel kötü mü?" değil, "benim firmam Excel'in rahat taşıyabildiği boyutu aştı mı?" sorusudur.
Excel nerede yetmemeye başlar?
- Birden çok kişi aynı dosyaya yazınca. Muhasebeci, şantiye şefi ve satış ofisi aynı dosyayı güncellemeye başladığında kim neyi ne zaman değiştirdi sorusunun cevabı kaybolur. Paylaşılan dosyalarda bile bir hücrenin eski değerini bulmak zahmetlidir.
- Sürüm karmaşası. "Nakit_son.xlsx", "Nakit_son_v2_Ahmet.xlsx", e-postayla gelen bir kopya. Ortaklar toplantısında herkesin elindeki rakam farklıysa sorun hesapta değil dosyadadır.
- Formül bozulması. Bir satır eklenir, toplam formülü yeni satırı kapsamaz; bir hücreye formül yerine elle rakam yazılır. Bu hatalar sessizdir: dosya çalışır, ama yanlış sonuç verir.
- Yetki. Satış ofisinin daire listesini görmesi gerekir, ama kâr dağıtımını ya da ortakların sermayesini görmemesi gerekir. Excel'de bunu ayrı dosyalarla çözmek, aynı bilginin iki yerde tutulması demektir.
- Bağlantılı veri. Bir taksit tahsil edildiğinde hem satış tablosu hem nakit tablosu hem de alıcının cari hesabı güncellenmelidir. Excel'de bu üç ayrı elle giriştir ve biri unutulur.
- Hatırlatma. Dosya, vadesi yarın gelen çeki ya da süresi dolan opsiyonu size kendiliğinden söylemez; siz açıp bakarsanız görürsünüz.
Bu maddelerden ikisi ya da üçü size tanıdık geliyorsa geçişi düşünmenin zamanı gelmiş olabilir. Hiçbiri tanıdık gelmiyorsa Excel'inizi düzenli tutmaya devam etmek de makul bir seçimdir.
Geçişten önce: neyi taşıyacağınıza karar verin
En sık yapılan hata, bütün geçmişi satır satır yeni sisteme aktarmaya çalışmaktır. Çoğu zaman gerekmez. Tamamlanmış ve hesabı kapanmış projeleri Excel arşivinde bırakabilir, yeni sisteme yalnız devam eden projeleri alabilirsiniz. Devam eden projede de iki yol vardır:
- Tam geçmiş: Projenin başından bu yana bütün hareketler taşınır. Maliyet analizi ve kâr dağıtımı eksiksiz olur, ama emek ister.
- Açılış bakiyesiyle başlangıç: Belirli bir tarihten (ör. ay başı) itibaren yeni sistem kullanılır, o güne kadarki toplamlar açılış kaydı olarak girilir. Daha hızlıdır; ancak maliyetin poz bazında dağılımını ve ortakların sermaye giriş tarihlerini yine de doğru girmeniz gerekir, çünkü bunlar kâr dağıtımını etkiler.
Geçiş adımları: doğru sıra
Sıra önemlidir, çünkü sonraki kayıtlar öncekilere bağlanır. Cariyi tanımlamadan ona ödeme, pozu tanımlamadan ona fatura giremezsiniz.
- Proje kartı. Proje adı, ada ve parsel, adres, inşaat alanı. İnşaat alanını doğru girin, metrekare maliyeti buna göre hesaplanır.
- Ortaklar ve payları. Kim ne oranda ortak, sermaye girişleri hangi tarihlerde ve ne tutarda yapıldı.
- Hesaplar. Paranın durduğu her yer: banka hesapları, kasa, çek portföyü, kredi kartı, döviz ve altın hesapları. Her birinin para birimini doğru seçin.
- Cariler. Tedarikçiler, taşeronlar, resmî kurumlar. Excel'de aynı firma farklı yazılışlarla geçiyorsa ("Yıldız Beton", "YILDIZ BETON LTD") geçiş, bunları teke indirmenin en iyi zamanıdır.
- Kategoriler ve pozlar. Maliyetin iskeleti. Excel'deki kalem listenizi kategori ve iş kalemi yapısına oturtun. Bu adım bir kez iyi yapılırsa sonraki projelerde kıyaslama mümkün olur.
- Açılış bakiyeleri. Geçiş tarihindeki her hesabın gerçek bakiyesi. Banka ekstresiyle karşılaştırarak girin, Excel'deki rakama güvenmeyin.
- Maliyet kalemleri ve ödenmemiş borçlar. Hangi faturanın hangi poza ait olduğu, hangisinin ödendiği, hangisinin beklediği.
- Çekler. Portföydeki bütün verilen ve alınan çekler: numara, banka, vade, tutar, cari. Vadesi geçmiş ama durumu belirsiz çekleri burada netleştirin.
- Daireler. Bütün bağımsız bölümler: numara, kat, tip, metrekare, liste fiyatı ve durumu (boş, opsiyonlu, satıldı).
- Satılmış daireler ve tahsilat planları. Alıcı, sözleşme bedeli, peşinat, taksitler ve her taksitin ödenip ödenmediği. Bu adım en dikkat isteyenidir, çünkü alıcıyla aranızdaki hesabın tek kaynağı burası olacaktır.
Paralel çalışma dönemi
Geçişin ilk dönemini, örneğin bir ayı, iki sistemi birlikte yürüterek geçirmek riski azaltır. Bu dönemde yeni hareketler her iki yere de girilir ve hafta sonunda sonuçlar karşılaştırılır. Kasa bakiyesi, cari borçları ve tahsil edilmemiş taksitler iki tarafta aynıysa geçiş doğrudur. Fark çıktığında sebebi bulunur: çoğu zaman Excel'de yıllardır fark edilmemiş bir hata ortaya çıkar.
Paralel dönemi gereğinden uzun tutmayın. İki yere giriş yapmak yorucudur ve bir süre sonra biri ihmal edilir. Karşılaştırmalar tuttuğunda bir kesim tarihi belirleyin, Excel dosyasını salt okunur arşive kaldırın ve ekibe yalnız yeni sistemin geçerli olduğunu açıkça söyleyin.
Geçişte en çok zaman alan iş veri girişi değil, Excel'deki belirsizlikleri çözmektir: kime ait olduğu belli olmayan ödeme, iki kez yazılmış fatura, durumu bilinmeyen çek. Bunları geçişten önce bir liste hâline getirip tek tek kapatmak, geçişi hızlandırır.
Geçiş kontrol listesi
| Kontrol | Neyle karşılaştırılır? |
|---|---|
| Her hesabın açılış bakiyesi | Banka ekstresi, kasa sayımı |
| Toplam maliyet ve kategori toplamları | Excel maliyet tablosu, faturalar |
| Her carinin kalan borcu | Tedarikçiden alınan mutabakat |
| Portföydeki çeklerin adedi ve toplamı | Çek koçanları, alınan çeklerin fotokopileri |
| Satılan daire sayısı ve sözleşme bedelleri | İmzalı satış sözleşmeleri |
| Her alıcının ödediği ve kalan tutar | Makbuzlar, banka hareketleri |
| Ortakların sermaye girişleri | Banka dekontları, ortaklık sözleşmesi |
| Kullanıcı rolleri | Kimin neyi görmesi gerektiğine dair karar |
HesaPlus'a geçişte neler değişir?

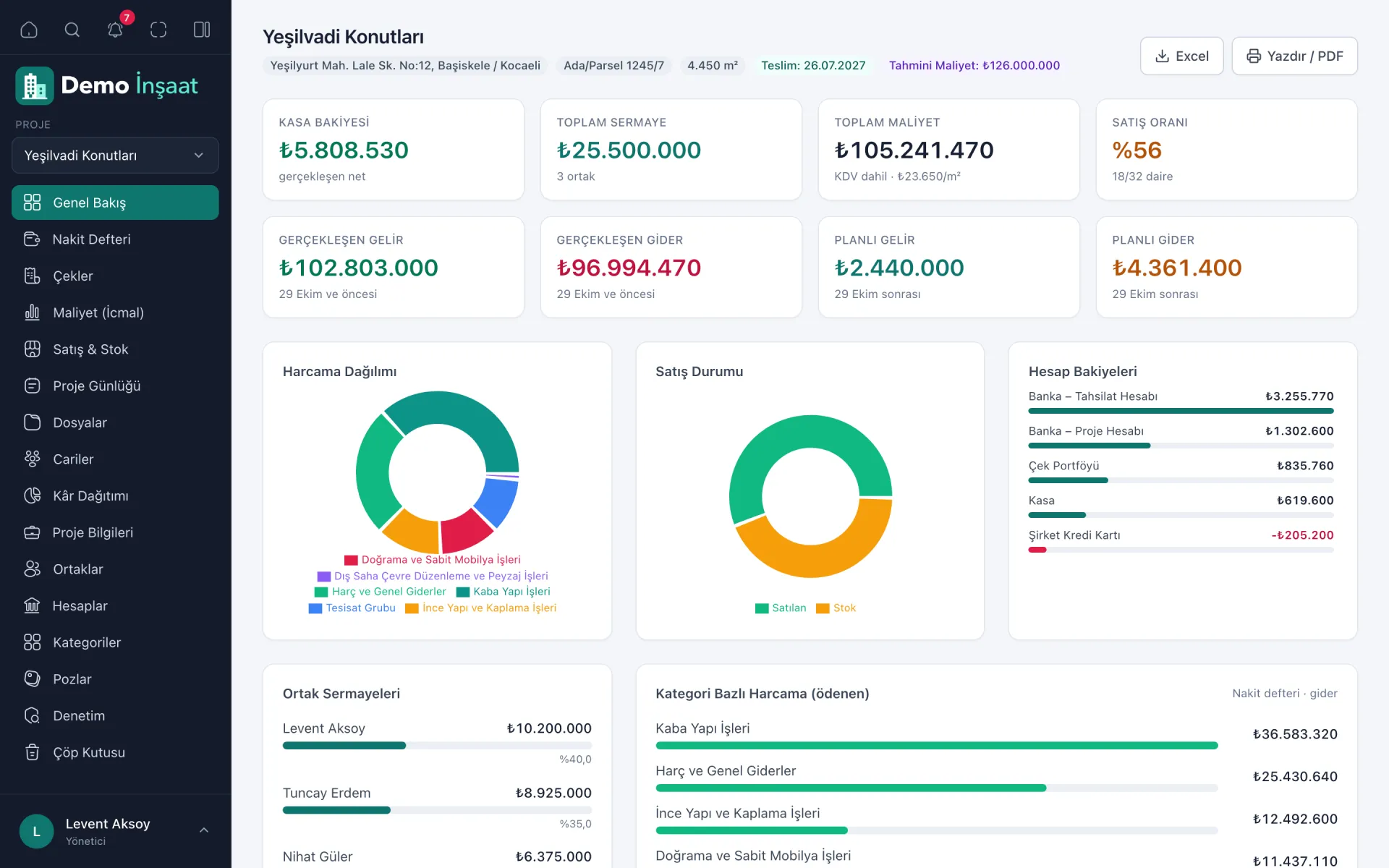

HesaPlus, bir inşaat finans Excel'inin web uygulamasına dönüştürülmesiyle doğdu; bu yüzden ekranlar Excel'le çalışmış birine tanıdık gelir. Yeni proje dokuz kategori ve kırk iş kalemiyle hazır bir şablonla açılır, siz kendi kalem yapınıza göre değiştirirsiniz. Hesaplar, ortaklar, cariler ve daireler proje ayarlarından tanımlanır.
Excel'de elle yaptığınız bağlantılar burada kendiliğinden kurulur: tahsilat planının taksitleri, çekler ve maliyet kalemleri Nakit Defteri'ne kendi satırlarını yazar. Herkes kendi kullanıcısıyla girer ve rolü neyi göreceğini belirler; satış rolü kasa, maliyet ve kâr ekranlarını görmez. Denetim kaydı kimin hangi kaydı ne zaman değiştirdiğini tutar, silinen kayıt otuz gün çöp kutusunda bekler. Excel'den ayrılmak verinizi kapatmak da demek değildir: bütün projeyi istediğiniz an Excel dosyası olarak, firmanın tamamını veri dökümü olarak indirebilirsiniz.

Sık sorulanlar
Geçişi projenin ortasında yapmak doğru mu?
Yapılabilir, ama bir kesim tarihi seçmek gerekir. Ay başı ya da bir hakediş döneminin başı gibi doğal bir tarih seçip o güne kadarki bakiyeleri açılış kaydı olarak girmek, devam eden bir projede en az riskli yoldur.
Bütün eski projeleri de taşımalı mıyım?
Zorunlu değil. Kapanmış projeleri Excel arşivinde bırakmak çoğu firma için yeterlidir. Ancak gelecekteki projelerde metrekare maliyetini kıyaslamak istiyorsanız bir ya da iki tamamlanmış projeyi en azından kategori toplamlarıyla taşımak faydalı olur.
Paralel çalışma ne kadar sürmeli?
Genellikle bir ay ya da bir hakediş dönemi yeterlidir. Amaç iki sistemin aynı sonucu verdiğini görmektir; karşılaştırmalar iki üç hafta üst üste tutuyorsa paralel dönemi bitirip Excel'i arşive kaldırabilirsiniz.
Excel'i tamamen bırakmam gerekir mi?
Hayır. Analiz, özel rapor ya da banka için hazırlanan tablolar için Excel kullanmaya devam edebilirsiniz. Önemli olan, kayıtların tek bir yerde tutulması ve Excel'in o kayıtlardan alınan bir çıktı olmasıdır, kaydın kendisi değil.
